Rathaus |
Historie bis Neubau - hier 2021 |
Die Sammlung wird ständig fortgesetzt und um weitere Bilder ergänzt. | ||||
Errichten des Bauzauns am 02.07.17 | ||||
02.07.17 Earth 27.05.17 |
||||
Nach Orkantief Sabine im Februar 2020 werden die Planen
zwar durch die STADT SCHWELM "gerettet", bieten aber ein Jahr lang einen Schandfleck. |
||||
17.06.20 Earth 27.03.20 |
||||
Baustellenbilder 2022 | ||||
Baustellenbilder 2023 | ||||
Baustellenbilder 2024 | ||||
Baustellenbilder 2021 hier | ||||
Sprung an das Jahresende 2021 | ||||

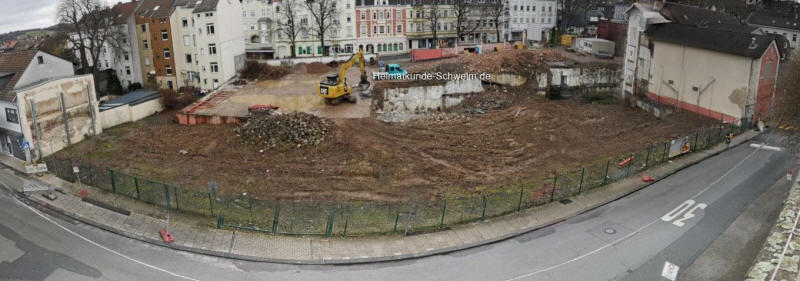

21.01.21 | ||||
01.02.21 | ||||
24.02.21 | ||||
03.03.21 11:30 |
||||
12.03.21 10:20 |
||||
18.03.21 11:00 |
||||
19.03.21 11:30 |
||||
23.03.21 12:00 |
||||
26.03.21 12:13 Earth 31.03.21 |
|
|||
06.04.21 11:30 |
||||
13.04.21 11:15 |
||||
27.04.21 10:33 |
||||
06.05.21 | ||||
18.05.21 | ||||

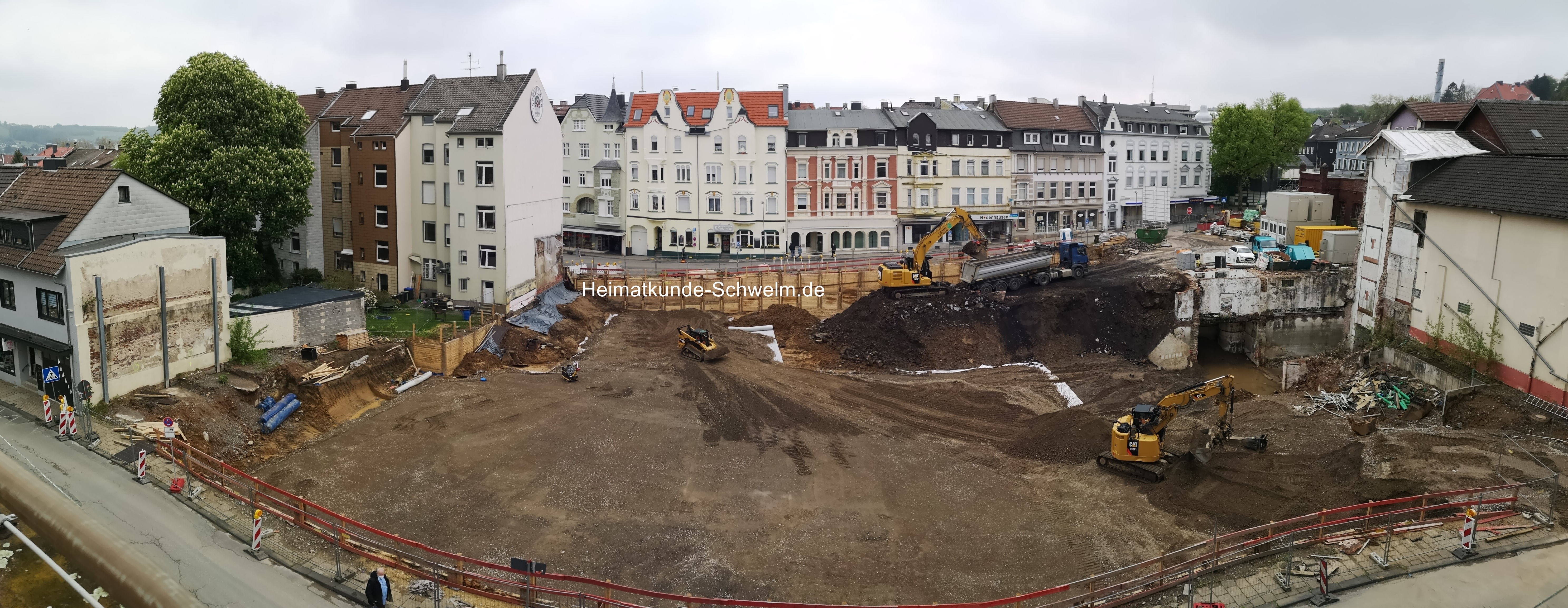

20.05.21 | ||||
21.05.21 | ||||

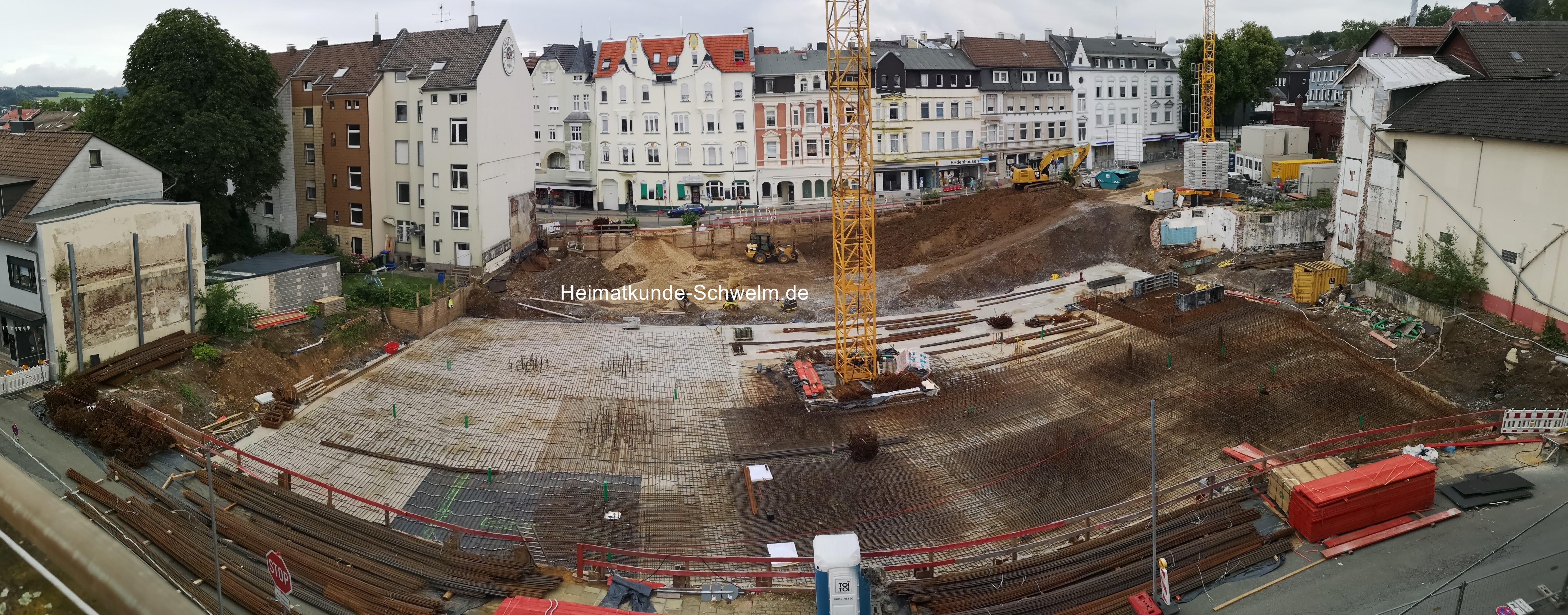

26.05.21 | Beginn Bodenverdichtung | |||
28.05.21 | ||||
04.06.21 | Bodenverdichtung | |||

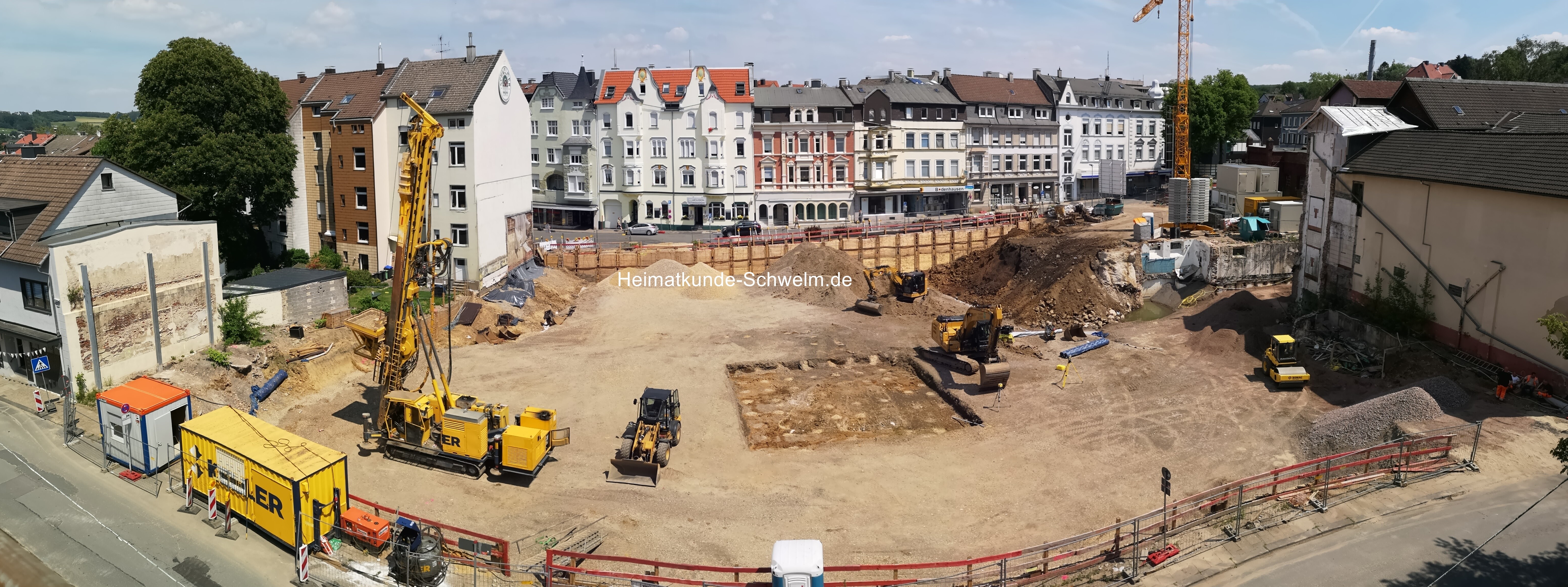

07.06.21 | ||||
10.06.21 | Fundament für den zentralen Kran | |||
14.06.21 | ||||
22.06.21 | ||||
25.06.21 | ||||
29.06.21 | Aufbau des zentralen Krans | |||
02.07.21 | ||||
06.07.21 | ||||
09.07.21 | Bodenverdichtung im westlichen Teil abgeschlossen | |||
16.07.21 | Aufbereitung Untergrund für Fundamentplatte | |||
20.07.21 | ||||
23.07.21 | ||||

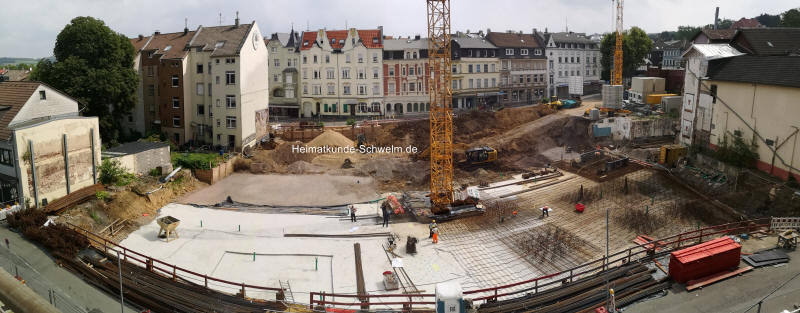

27.07.21 | ||||

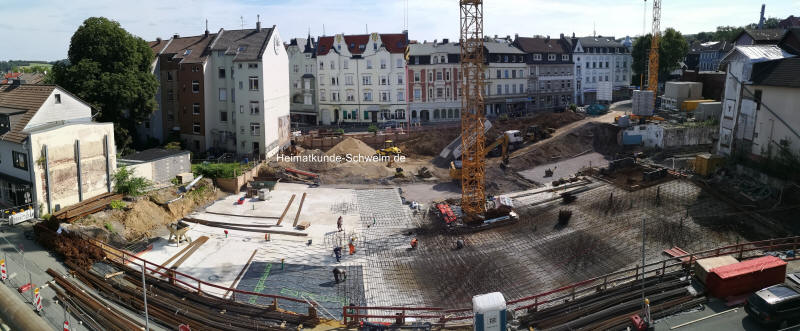

30.07.21 | ||||
02.08.21 | ||||
06.08.21 | ||||
10.08.21 | Ein Tag vor Gießen der Beton-Grundplatte | |||
11.08.21 9:30 |
Gießen der Grundplatte: Ständig zwei Betonmischer speisen die Betonpumpe. |
|||
11.08.21 16:30 |
||||
11.08.21 20:00 |
Rütteln und Glätten der Fläche | |||
12.08.21 12:00 |
||||
16.08.21 11:30 |
||||
17.08.21 10:00 |
||||
20.08.21 12:45 |
||||

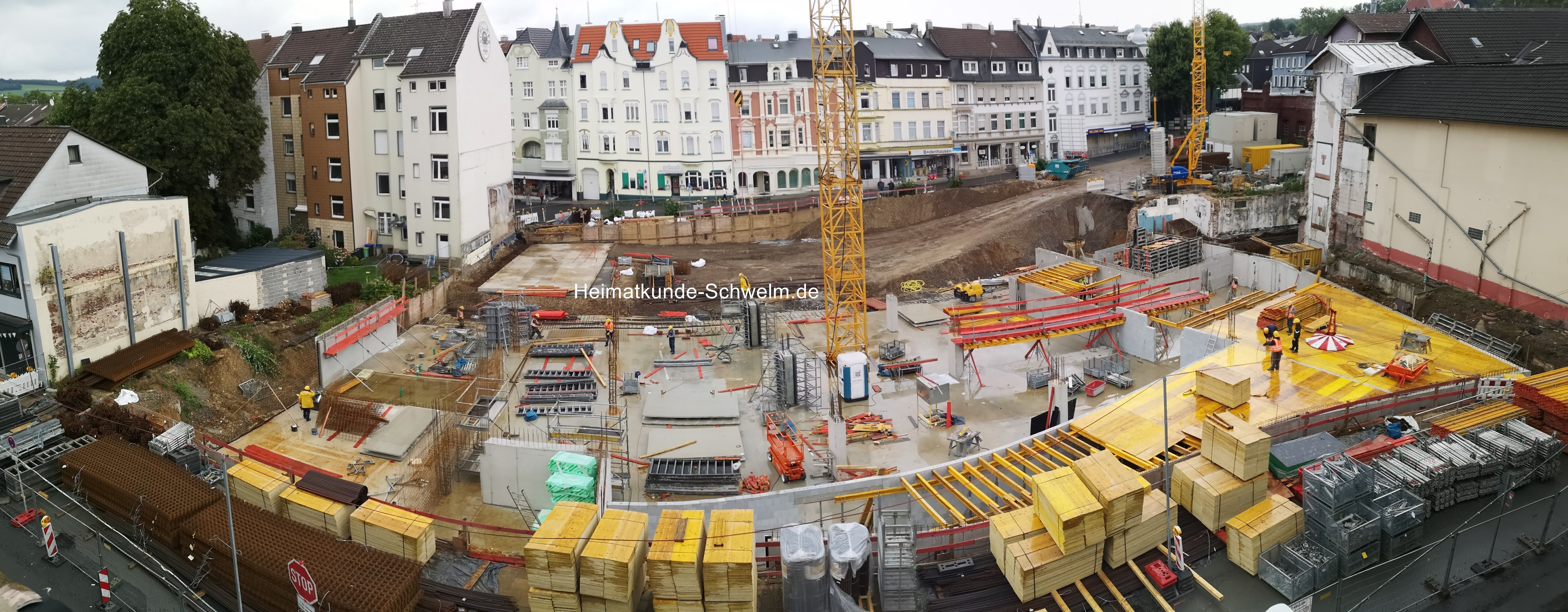

27.08.21 11:50 |
Decken der Nebenräume werden vorbereitet. Die Parkfläche ist recht eingeschränkt. |
|||
01.09.21 10:00 |
||||
04.09.21 13:30 |
||||
07.09.21 10:00 |
||||
10.09.21 12:30 |
||||
14.09.21 11:15 |
||||
16.09.21 14:30 |
Erdgeschossdecke ist betoniert. Rechts entsteht die Gasse zwischen Kesselhaus und Rathaus. 5m breit und 18 m lang. Da am Kesselhaus keine Arbeiten derzeit vorgesehen sind, ist das eine architektonische "Meisterleistung" der Verantwortlichen in Schwelm. |
|||

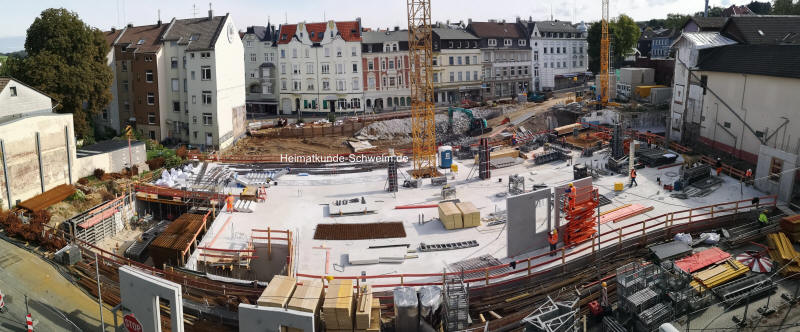

21.09.21 11:30 |
||||
24.09.21 12:30 |
Die Fertigbau-Betonwand des Erdgeschosses auf der
Westseite entsteht. Das Profil der Schulstraße steigt auf der Länge des Rathauses um ca. 2m. Man erkennt, dass eine "attraktive" Mauer für die Fußgänger entsteht. Rechts im Bild erkennt man die Gasse zwischen Kesselhaus und Rathaus. 5m breit, 18 m lang, 4 Geschosse hoch ! Da das Kesselhaus nach derzeitigem Stand in der Priorität ganz nach hinten geschoben wurde, entsteht hier eine mehr als attraktive Gasse. Der Volksmund hat bereits "Pipi Gasse" kreiert. Vielleicht mit Pipi-to-go. |
|||

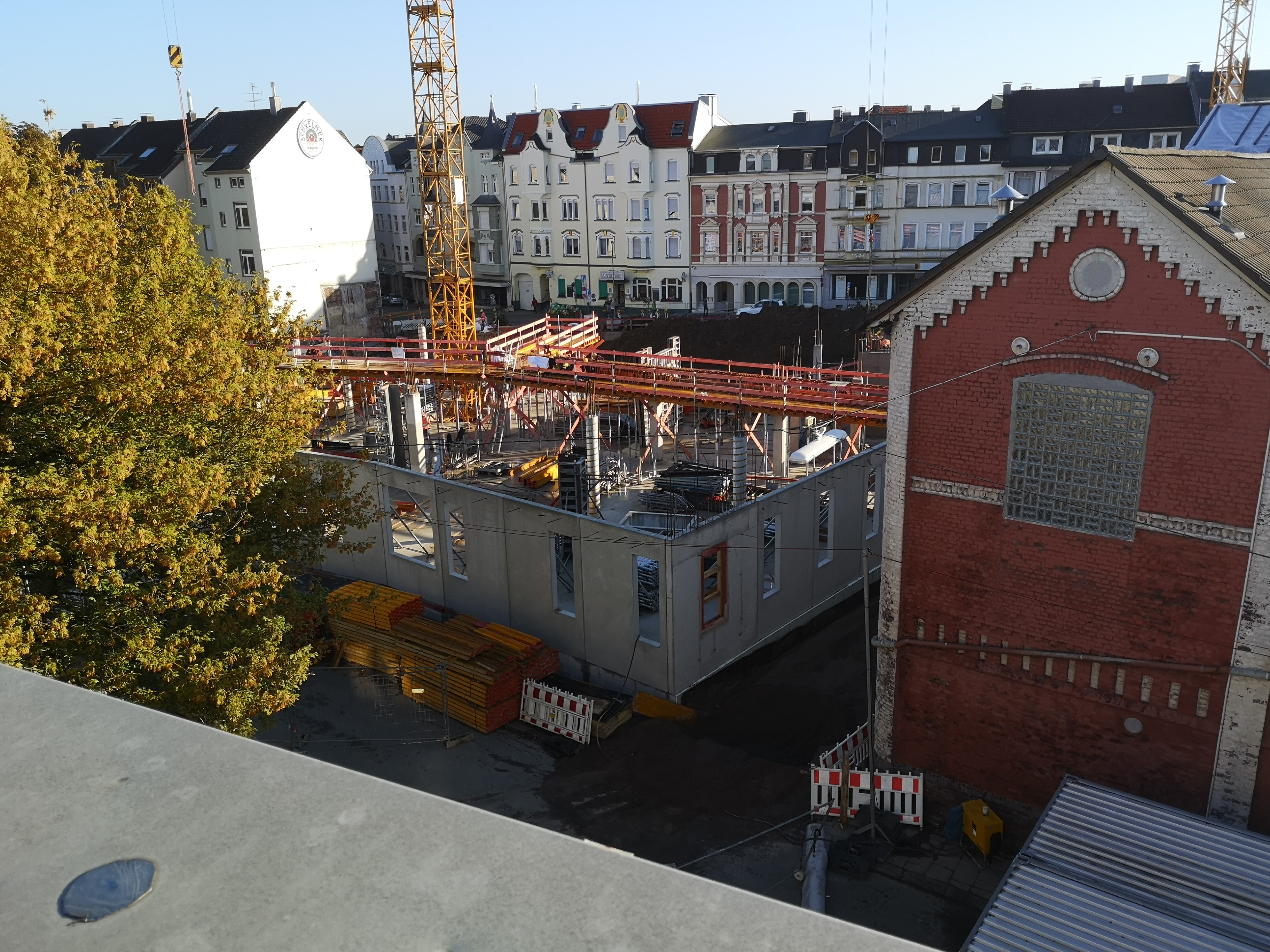

30.09.21 12:30 |
||||
30.09.21 12:30 |
Blick von der Neumarktseite. Man erkennt. dass die Fundamentplatte des östlichen Baus noch nicht begonnen wurde. Lediglich eine Fundamentsicherung am Haus Neumarkt 3 wurde vorgenommen. |
|||
01.10.21 17:45 |
Es kommen noch 3 Etagen bei dieser städtebaulichen Meisterleistung. Dabei ist immer noch offen, wie das Parkplatzproblem gelöst wird. Ohne Lösung keine Eröffnung des Rathauses. Ist das der Grund, warum sich der Termin "plötzlich" bis in 2024 verschiebt ? |
|||
04.10.21 08:20 |
||||
07.10.21 08:10 |
Es"tut sich was" am Haus Neumarkt 3. Wenn man sich das Bruchsteinfundament ansieht, das man zunächst ohne Maßnahmen freigelegt hat, kann man sich nur wundern. Nur Juristen, Controller und Verwalter in der Stadt können kein fachliches Baustellenmanagement. |
|||
11.10.21 08:30 |
||||
14.10.21 10:30 |
||||
18.10.21 8:20 |
||||

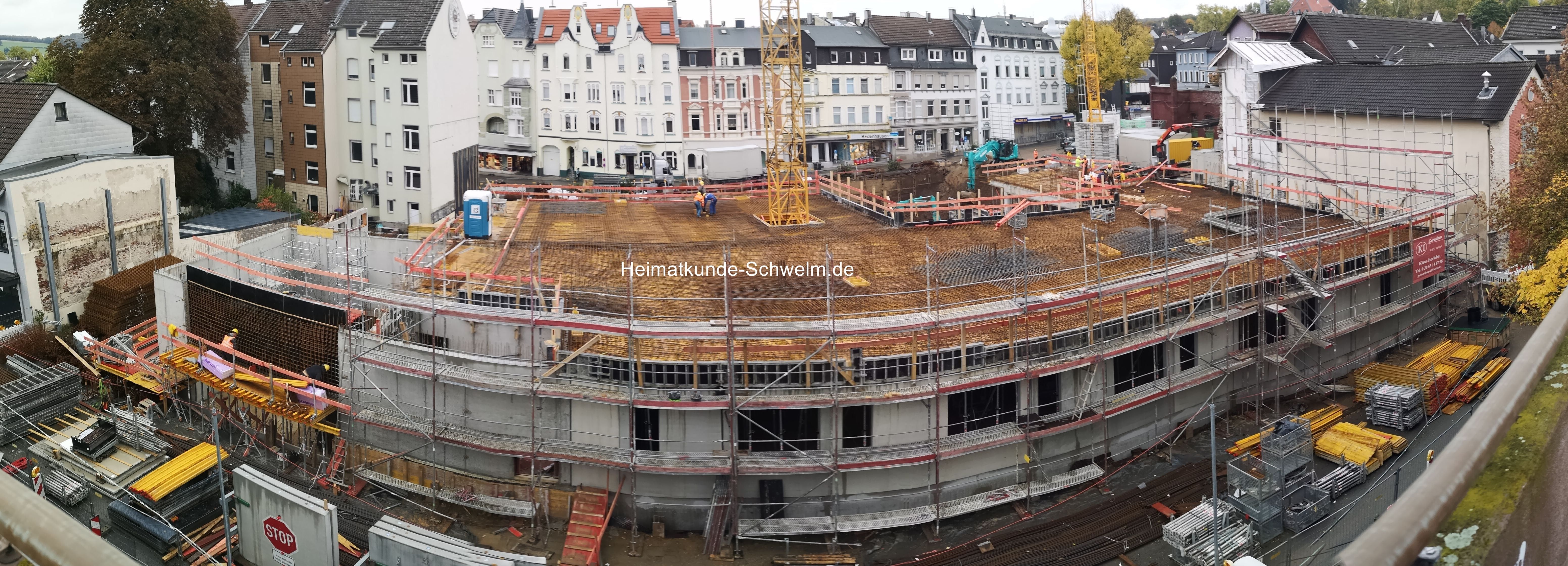

20.10.21 16:30 |
||||
20.10.21 16:45 |
||||
21.10.21 10:00 |
||||
22.10.21 14:45 |
Decke EG wird gegossen. | |||
26.10.21 11:45 |
||||
27.10.21 11:30 |
||||
27.10.21 11:40 |
||||
28.10.21 12:20 |
||||
28.10.21 13:00 |
||||
2.11.21 11:00 |
||||
2.11.21 11:30 |
||||
2.11.21 11:00 2.11.21 20:00 |
||||
5.11.21 11:30 |
||||
5.11.21 12:00 |
Verschalung Decke 1.OG | |||

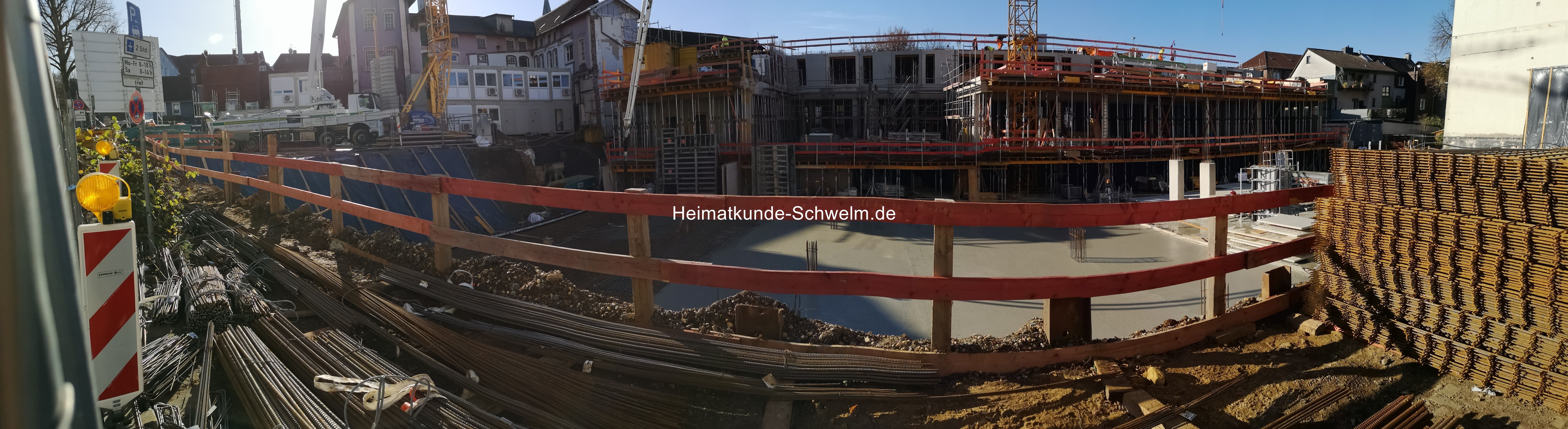

9.11.21 12:00 |
Guß Fundamentdecke Bauabschnitt 2 | |||
9.11.21 12:00 |
Muniereisen in Decke 1.OG | |||
10.11.21 9:15 |
||||
12.11.21 11:00 |
||||
12.11.21 12:00 |
Decke 1.OG wird betoniert. | |||
12.11.21 12:00 |
Mit Software entzerrte Darstellung | |||

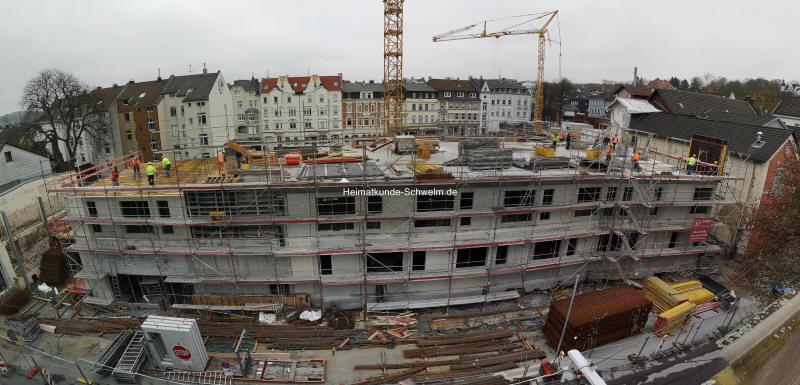

15.11.21 11:00 |
||||
16.11.21 15.40 |
2. OG entsteht | |||
19.11.21 12:45 |
Decke 2.OG wird angefangen | |||
19.11.21 12:00 |
||||
23.11.21 12:40 |
Decke 2.OG bald fertig | |||
Wie man erkennt, kommt noch eine weitere Etage. | ||||

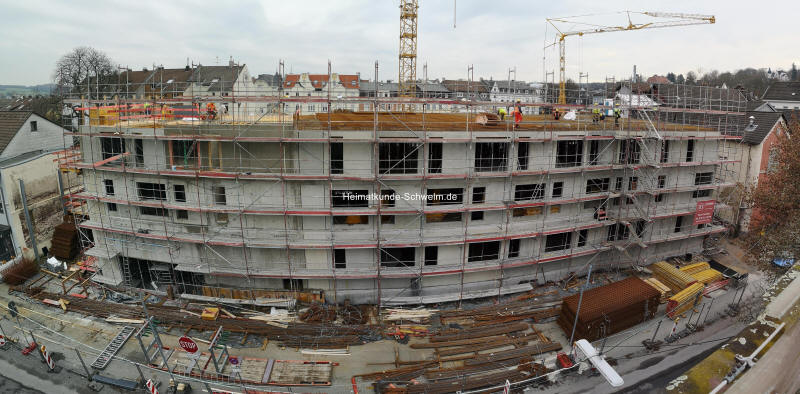

25.11.21 11:30 |
||||
26.11.21 13:00 |
||||
26.11.21 13:00 |
Kellerdecke 2.Bauabschnitt wird vorbereitet. | |||
26.11.21 13:00 |
||||

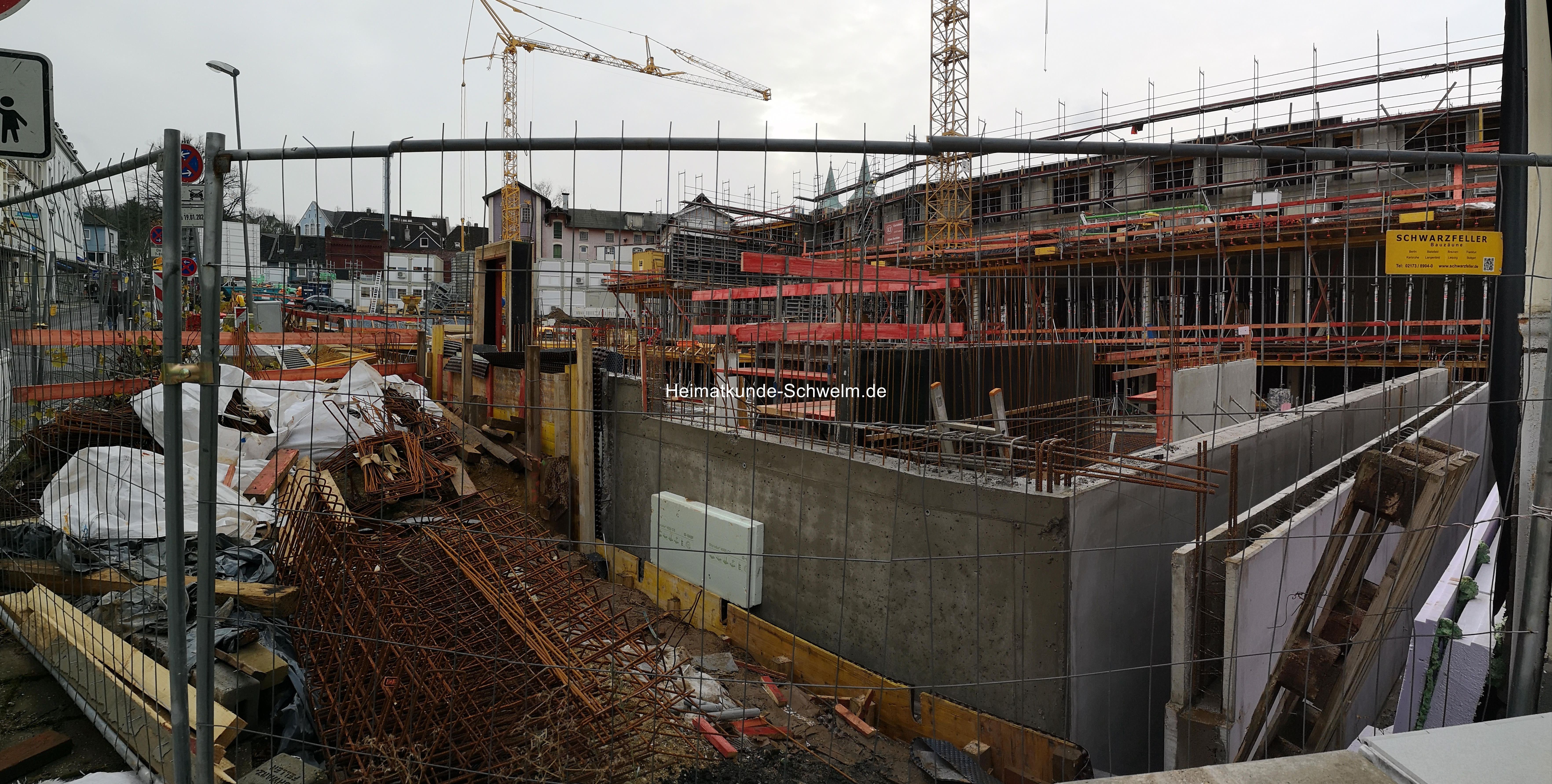

29.11.21 16:20 |
Es ist bemerkenswert, dass beim Erstellen der Aufnahmen
sonst typischerweise kein weiterer Mensch auf dem Parkdeck ist. Heute standen dort diverse Bürger, die sich über Norma und den Monsterbau unterhielten. "Schloss Schweinsberg" |
|||

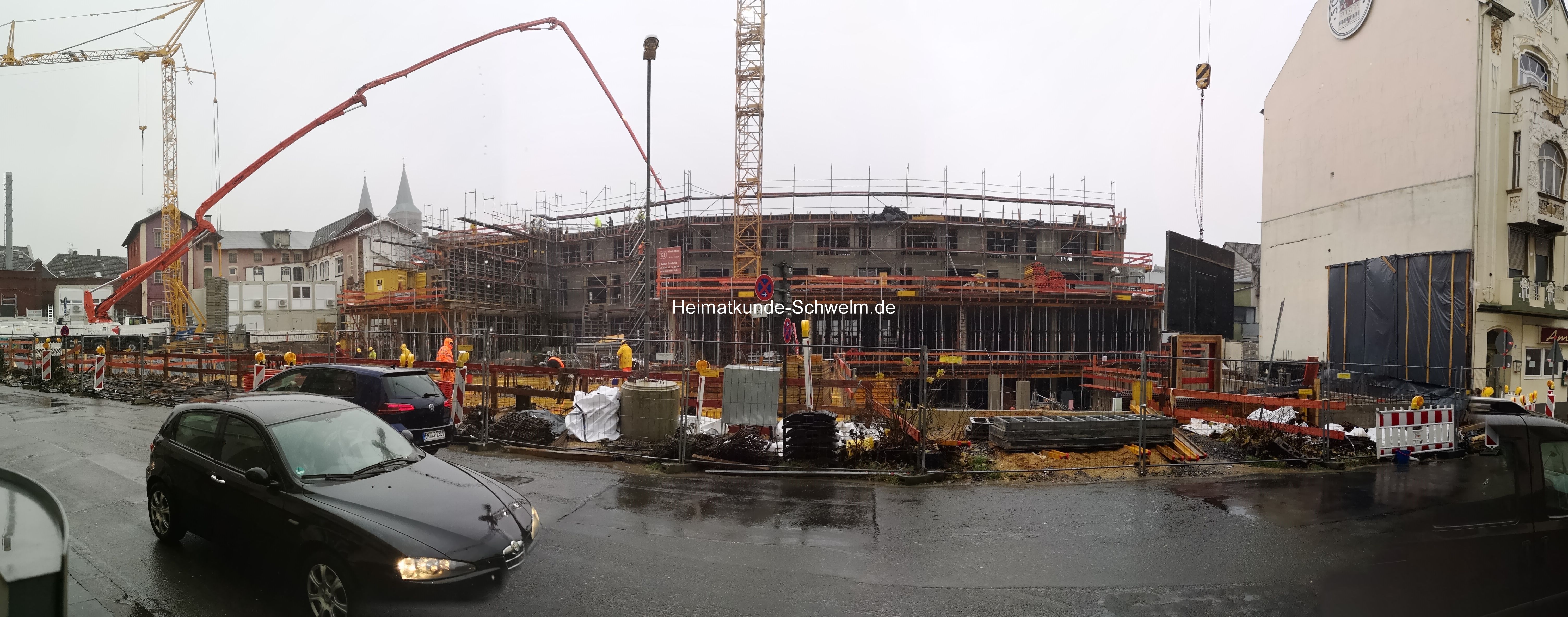

30.11.21 11:30 |
Decke 2.OG wird gegossen. | |||
30.11.21 11:30 |
||||
2.12.21 13:40 |
Kellerdecke im zweiten Bauabschnitt wird gegossen. | |||
2.12.21 13:40 |
Das dritte und letzte Obergeschoss wird angefangen.
(Rechts) Dann ist die schöne gegenüber liegende Häuserzeile nicht mehr zu sehen. |
|||
3.12.21 12:35 |
Die ersten Wände stehen. | |||

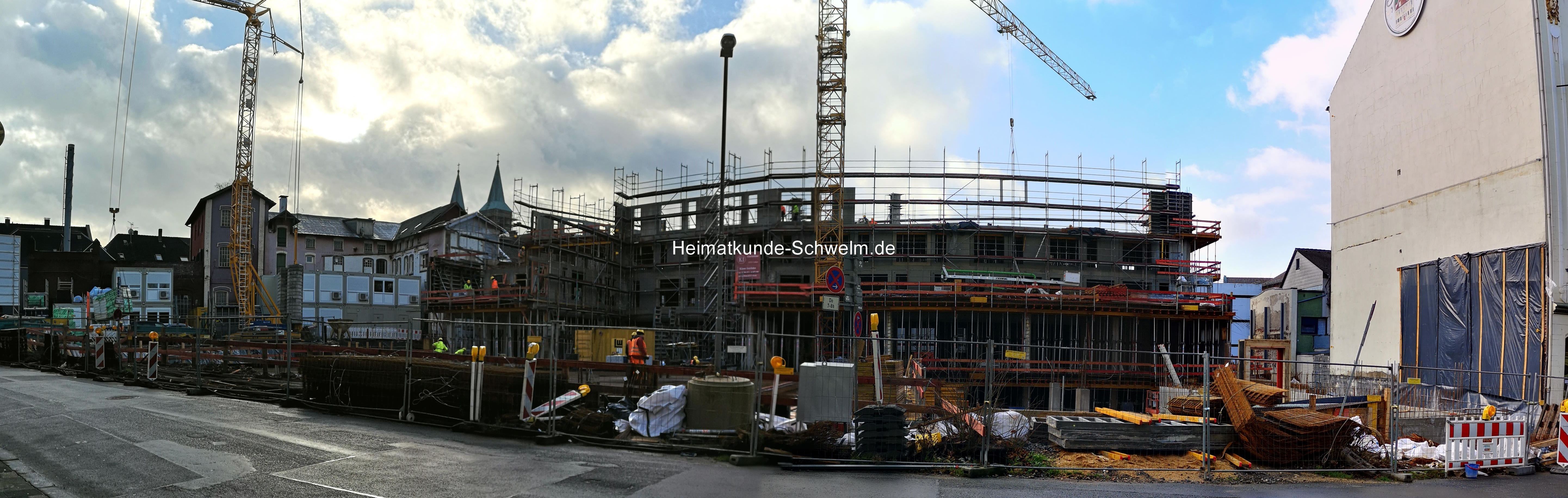

7.12.21 12:30 |
||||
7.12.21 12:30 |
||||
8.12.21 11:40 |
||||
8.12.21 11:40 |
||||
10.12.21 11:30 |
Von der schönen Häuserfront ist nichts mehr zu sehen. | |||
10.12.21 11:30 |
||||
10.12.21 11:30 |
||||

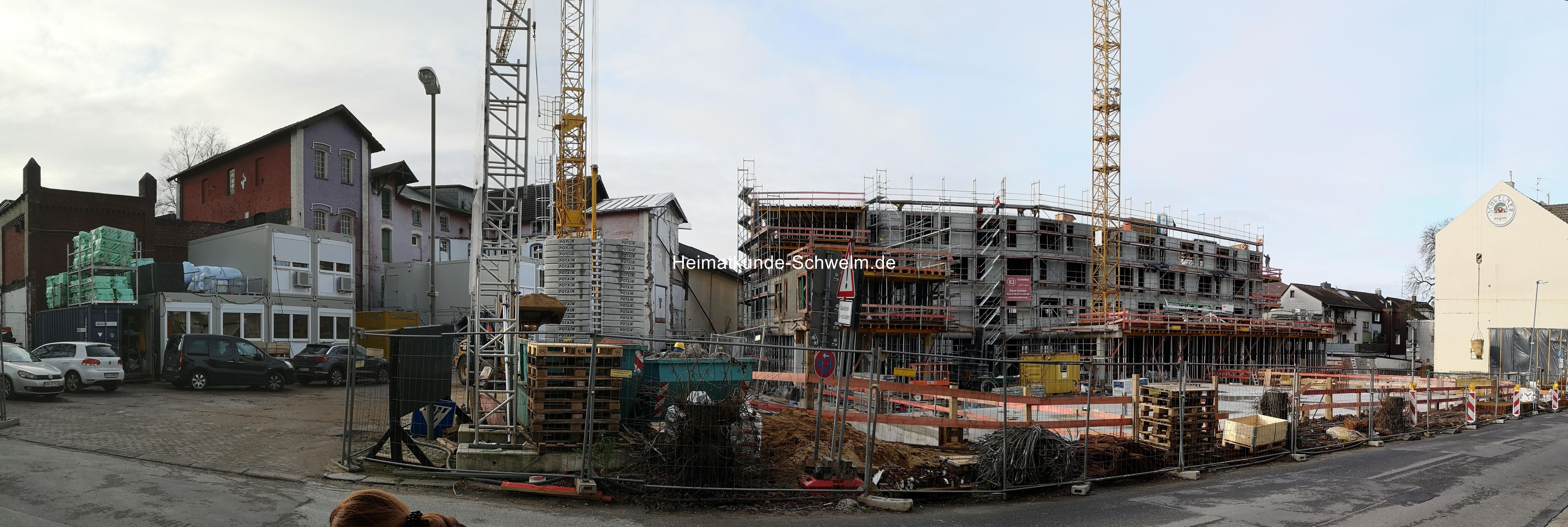

14.12.21 12:40 |
||||
14.12.21 12:40 |
||||
14.12.21 12:40 |
||||
17.12.21 12:00 |
Decke oberstes Geschoss noch nicht gegossen |
|||
18.12.21 12:00 |
Betonieren Erdgeschoss im zweiten Bauabschnitt |
|||
18.12.21 12:00 |
||||
Baustellenbilder 2022 | ||||
